計画変更が済み工事再開しました。

杭工事再開|オフィスビル 事務所ビル コンクリート打放し鉄筋コンクリート

杭工事再開です。地中障害を避けた位置に杭を偏心して構造設計をしました。

東京都江東区潮見オフィスビル 事務所ビル コンクリート打放し鉄筋コンクリート造4階建ての事例です。

着工から154日が経過しました。地中障害のため工事が中断していました。

90日工期が遅れています。

これからは、順調に工程通り進むと考えています。

杭工事再開|オフィスビル 事務所ビル コンクリート打放し鉄筋コンクリート

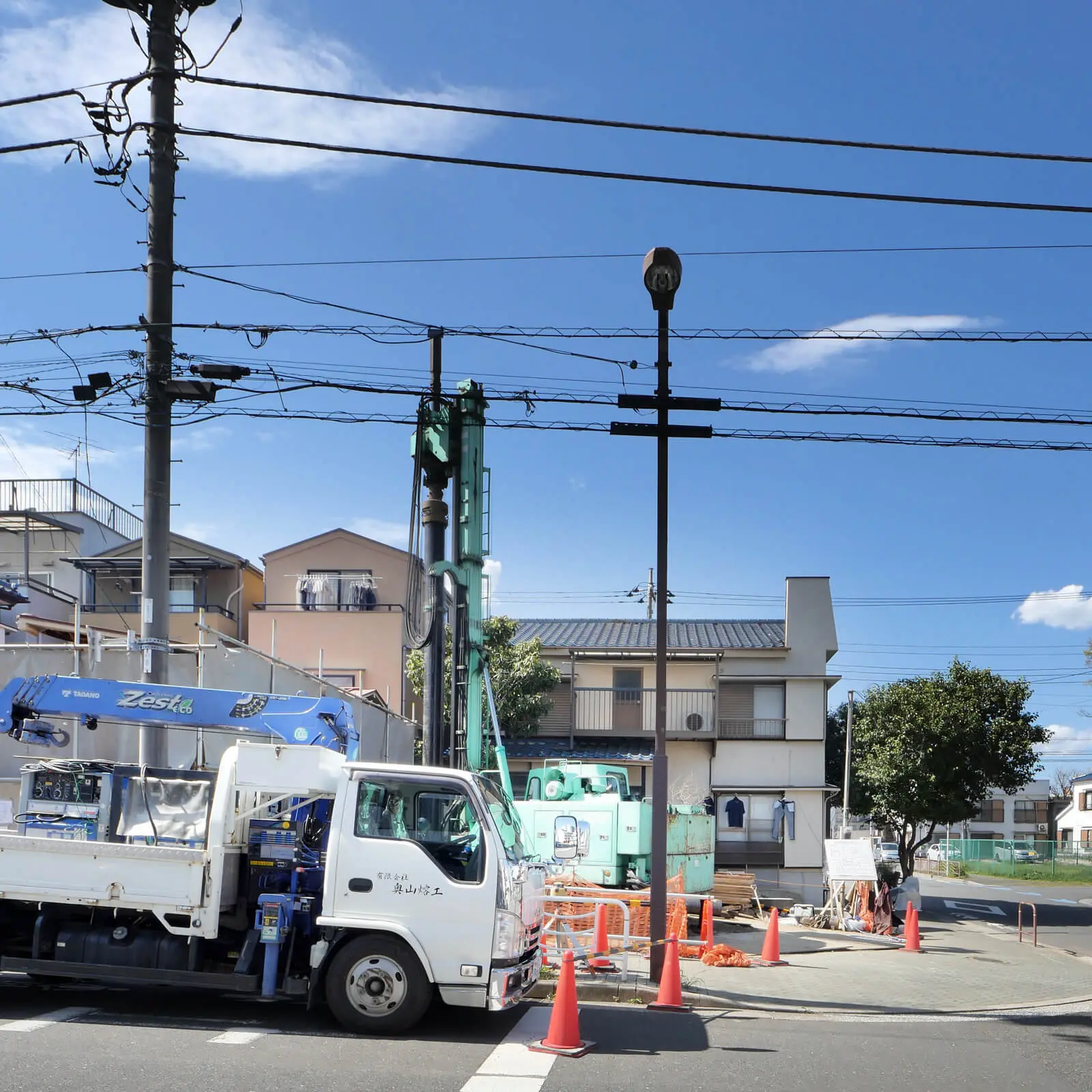

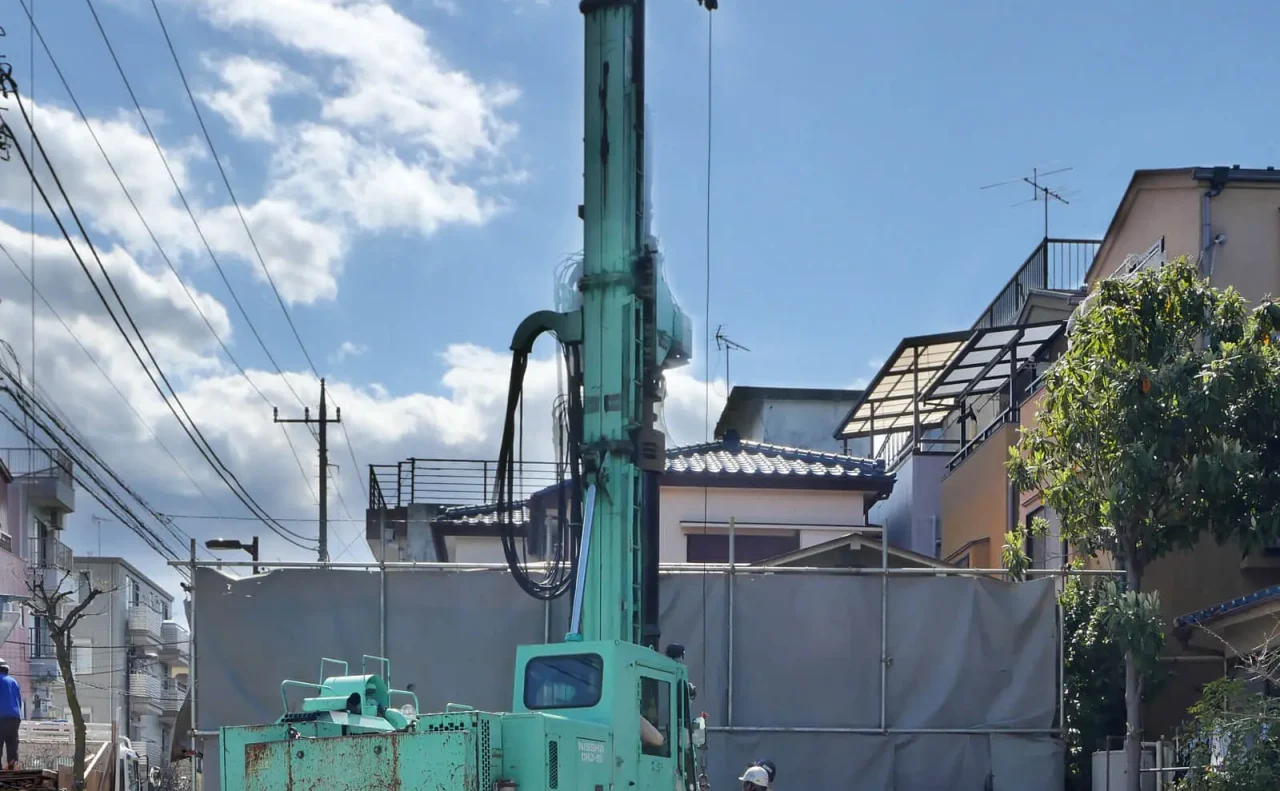

本工事の杭は43mあります。建物の高さの4倍近い長さです。

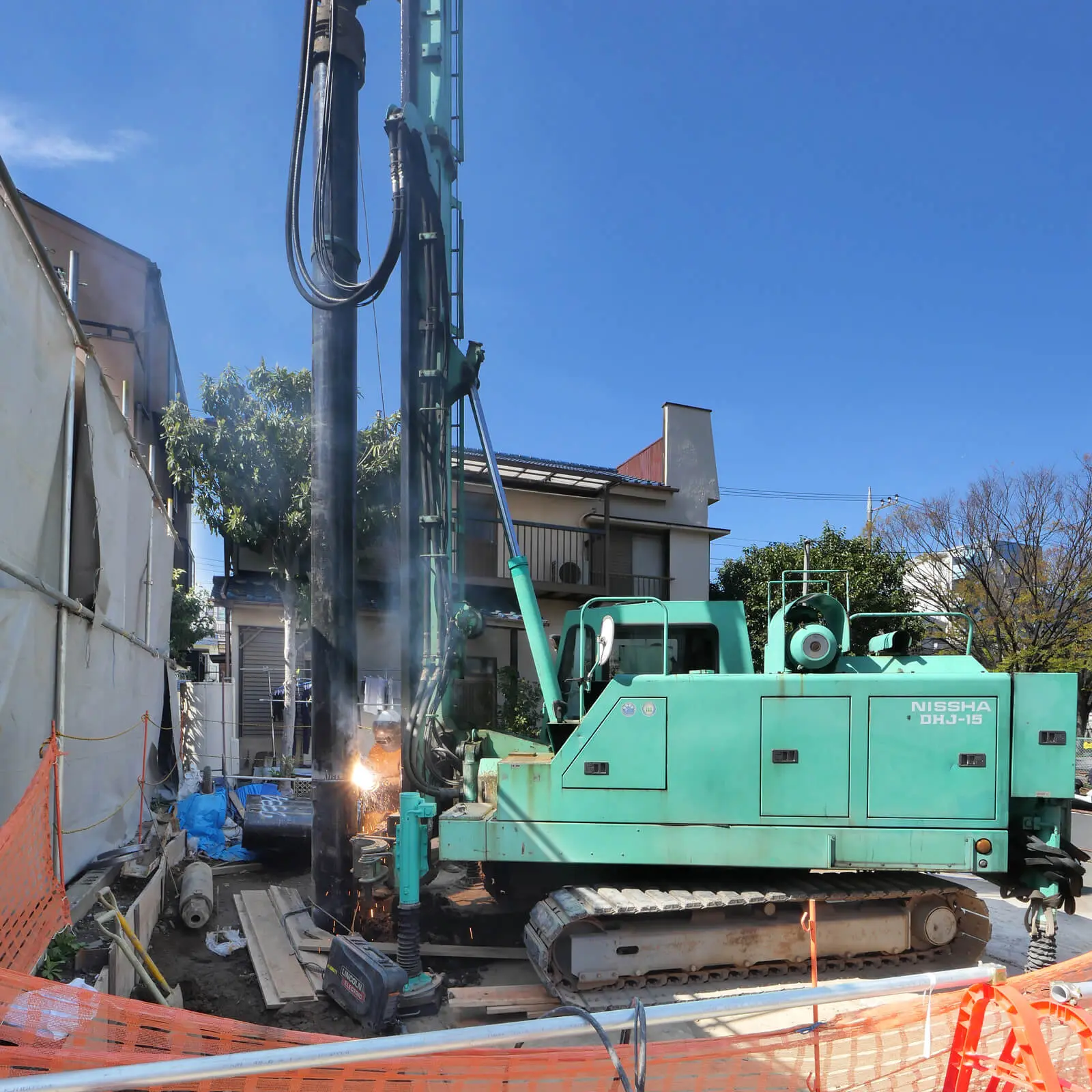

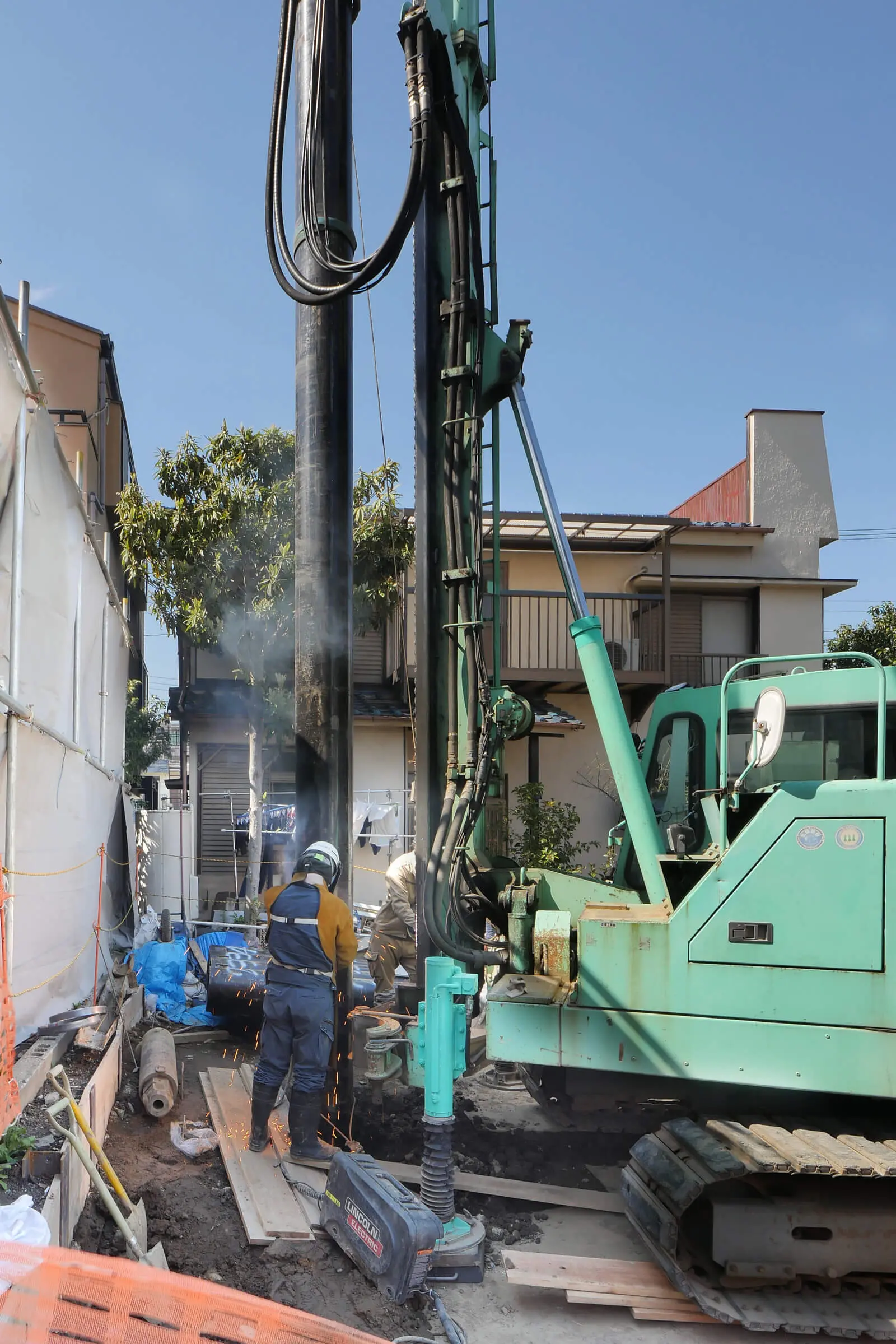

写真は、鋼管杭を継いでいるところを溶接しているところです。
